老挝审计披露万象快速公交(BRT)多项问题:近1亿美元项目“水分”不小
· 1002 次浏览







2026年10月8日上午,在国会第十届第二次常会上,国家审计机构主席万赛·蓬沙万作2026年度工作计划执行成果报告,披露了对首都万象城市可持续交通项目(BRT)的审计结果。该项目价值高达9970万美元,资金来自国外贷款,审计发现多项违规和遗留问题。

该项目于2018年至2025年实施,共签署33份合同,价值5871万美元(不含税),其中咨询合同24份、施工合同5份、采购合同4份。所有合同均无老挝语版本。项目还采购了150辆电动三轮车,单价3040美元,拟用于停车场至BRT站点接驳,但因停车场未建成,车辆尚未投入使用。此外,咨询、专家和外部审计合同达24份,总价值超过1098万美元。

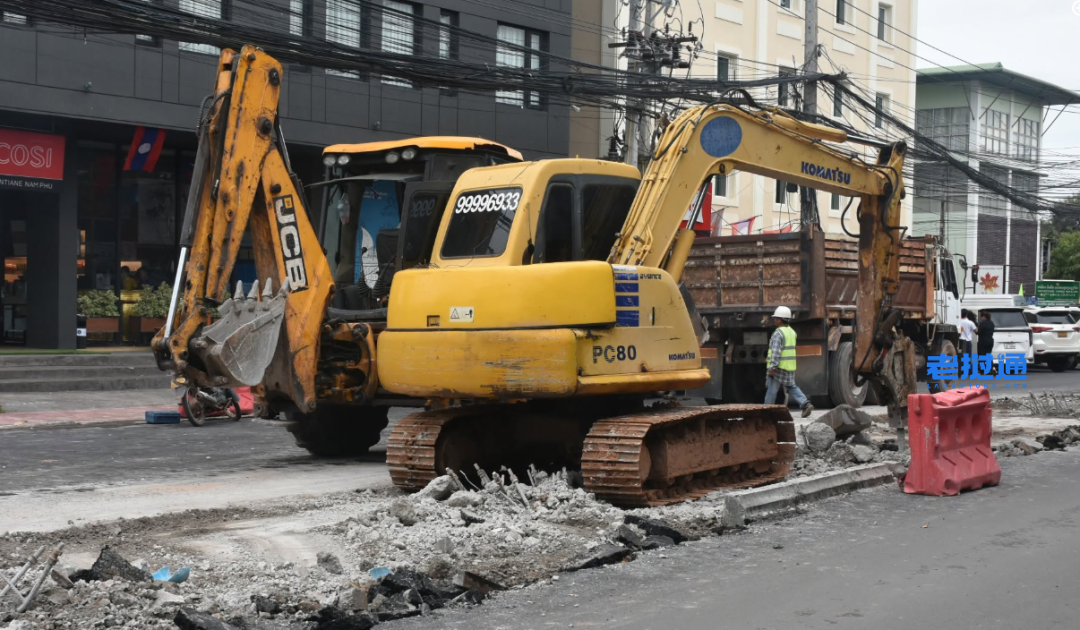

审计还发现,部分项目设计未获批准,一些车站建成后被拆除;BRT资金中有超过152万美元被用于改造9条未列入项目规划的道路,其中1条道路价值584,508美元,已完工但未获批准。同时,合同多次延期,工作仍未按计划完成,尤其是在土地收回和障碍物协调方面。

万赛表示,国家审计机构将继续深入推进并完成对万象可持续交通项目的审计,以明确、果断地查明相关工作人员和官员在项目实施中的责任。
事实上,该项目此前已多次被曝出问题,试运行阶段尤为突出。2025年底试运行期间,因道路及配套不足、司机技能欠缺、调度控制系统缺陷等,BRT车辆事故频发,政府被迫无限期暂停试运行,并要求重新设计公交车道和整个系统,甚至拆除已装混凝土路缘、改用喷漆标线。此外,项目进度长期滞后,截至2025年11月仅完成79.25%,落后计划约24个月;咨询费达1098万美元、占预算11%,远超2%标准,并存在财务违规、车站建后又拆等问题。此次审计,可谓对此前问题的集中清算与追责。






老挝通|综合老挝媒体消息报道
免责声明:凡注明文章来源的作品,均转载自其它媒体,不代表本公众号观点以及立场。“老挝通”转载其他媒体之稿件,意在为读者传递更多信息。如稿件版权单位或个人不想在“老挝通”发布,可与“老挝通客服”联系,本公众号可立即将其撤除。
以下广告,服务很赞(千万别点图片)

| 便 民 电 话 | |
| 火警:1190 | 匪警:1191 |
| 急救:1195 | 电力:1199 |
| 永珍善堂救护车 | 1628 |
| 中国老挝大使馆 | 021-315105/315100 |
| 中国驻琅勃拉邦总领馆 | 00856-71-212989 |
| 平安保险 | 020-52450000 |
| 签证办理 | 020-52450000 |
| 老挝通客服 | 020-78427777 |
| 老挝机票预订 | 020-52453333 |
